В Людиново наверстали отставание на стройке котельной

В Людиново наверстали отставание на стройке котельной

О ходе работ в среду, 23 июля, рассказал глава администрации Людиновского района Стефан Перевалов.

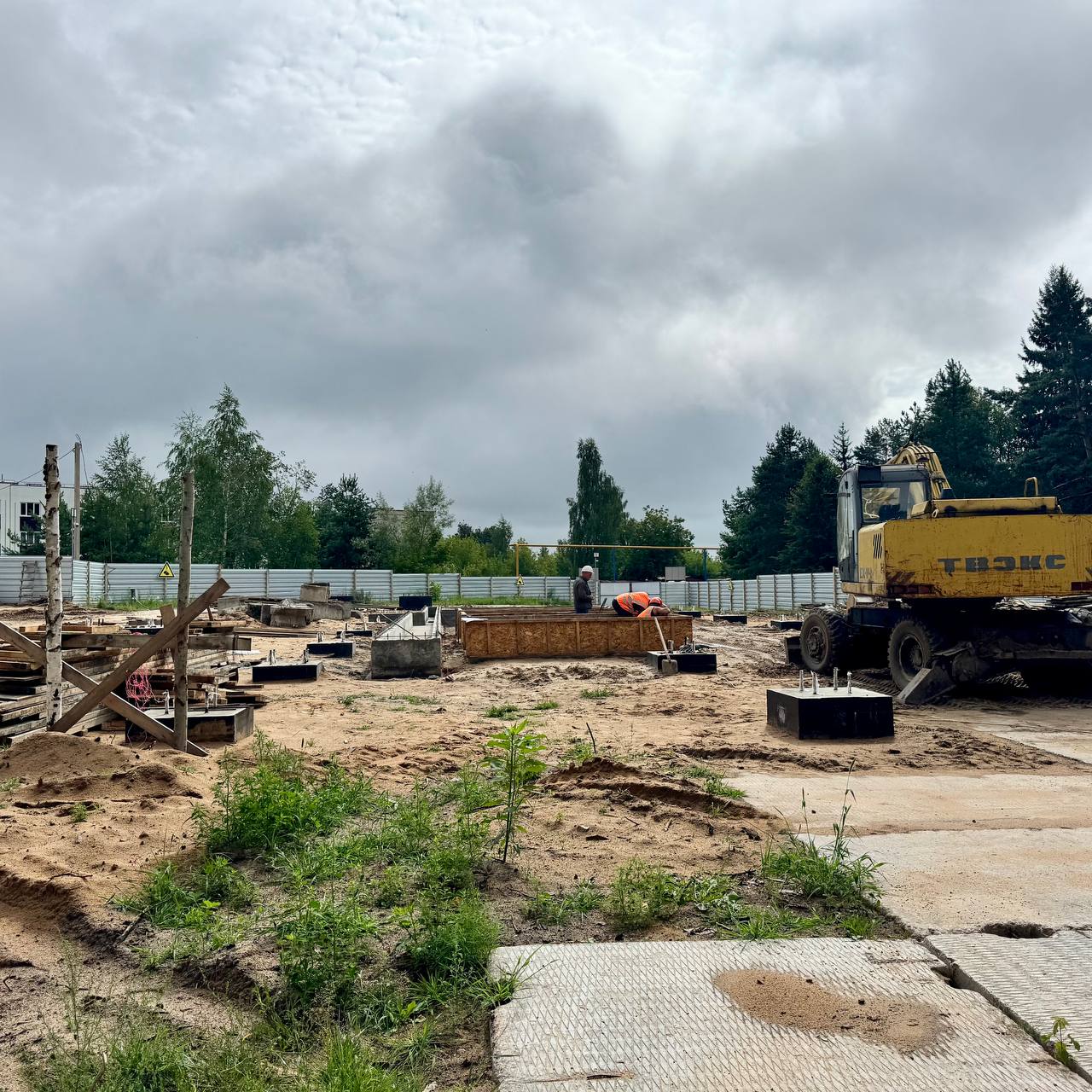

- Фундаменты почти готовы. Котлы уже заказаны. Месяц назад было отставание по работам на 2 недели. Но удалось наверстать. Работы еще много, но в зиму должны зайти с крышей, - пояснил чиновник.

По его словам, от успеха проекта зависит стабильность теплоснабжения в Сукремле на годы вперед и экономия бюджета города.

Калуга.Главное

Источник: Telegram-канал "kp40.ru - Калуга, Обнинск и Калужская область. Новости"

Топ

    «Единая Россия» масштабирует кадровую модель Калужской области на всю страну
    Дождливую субботу прогнозируют в Калужской области
    Минсельхоз подвел итоги рейтинга цифровой трансформации АПК в ЦФО
    Натуральные способы покраски яиц на Пасху: создаем весеннее настроение
    Натуральные способы покраски яиц на Пасху: создаем весеннее настроение
    Новые розы для вашего сада: свежие сорта от европейских питомников
    Почему некоторые растения не переносят навоз как удобрение
    Луиш Пату и его вина: бунтари среди традиций
    Масленица с восточным акцентом: как провожали зиму
    Секреты идеальных домашних пельменей от мамы
    Полезные хитрости для каждой хозяйки: 5 простых советов в быту
    Как легко приучить себя убирать сразу: простые секреты для повседневной жизни
    Как тест EAT-26 помогает оценить ваше пищевое поведение
    Как защитить смородину от антракноза: осенние советы для садоводов
    Как защитить смородину от антракноза: практические советы для садоводов
    Выращивание огурцов в кашпо: секреты успеха
    Грибное восстание: В лесу назревает бунт против грибников
    Почему зерновые кофемашины удерживают аромат дольше
    Хорхе Мартин: как травма изменила восприятие гонок и жизни
    Почему вареная колбаса изгибается на сковороде?

Лента новостей
